5月25日,随着110kV线路、GIS、主变和开关冲击受电完成,标志着大众汽车(安徽)有限公司合肥一工厂110kV变电站一次性送电成功!

大众汽车(安徽)有限公司合肥一工厂110KV变电站及外线工程由安徽国通电力建设有限公司PC总包。项目承接后,公司高度重视,精心组织,科学施工。公司组织多名技术骨干参与项目建设,着力打造精品工程,董事长司先荣多次赴现场检查指导。

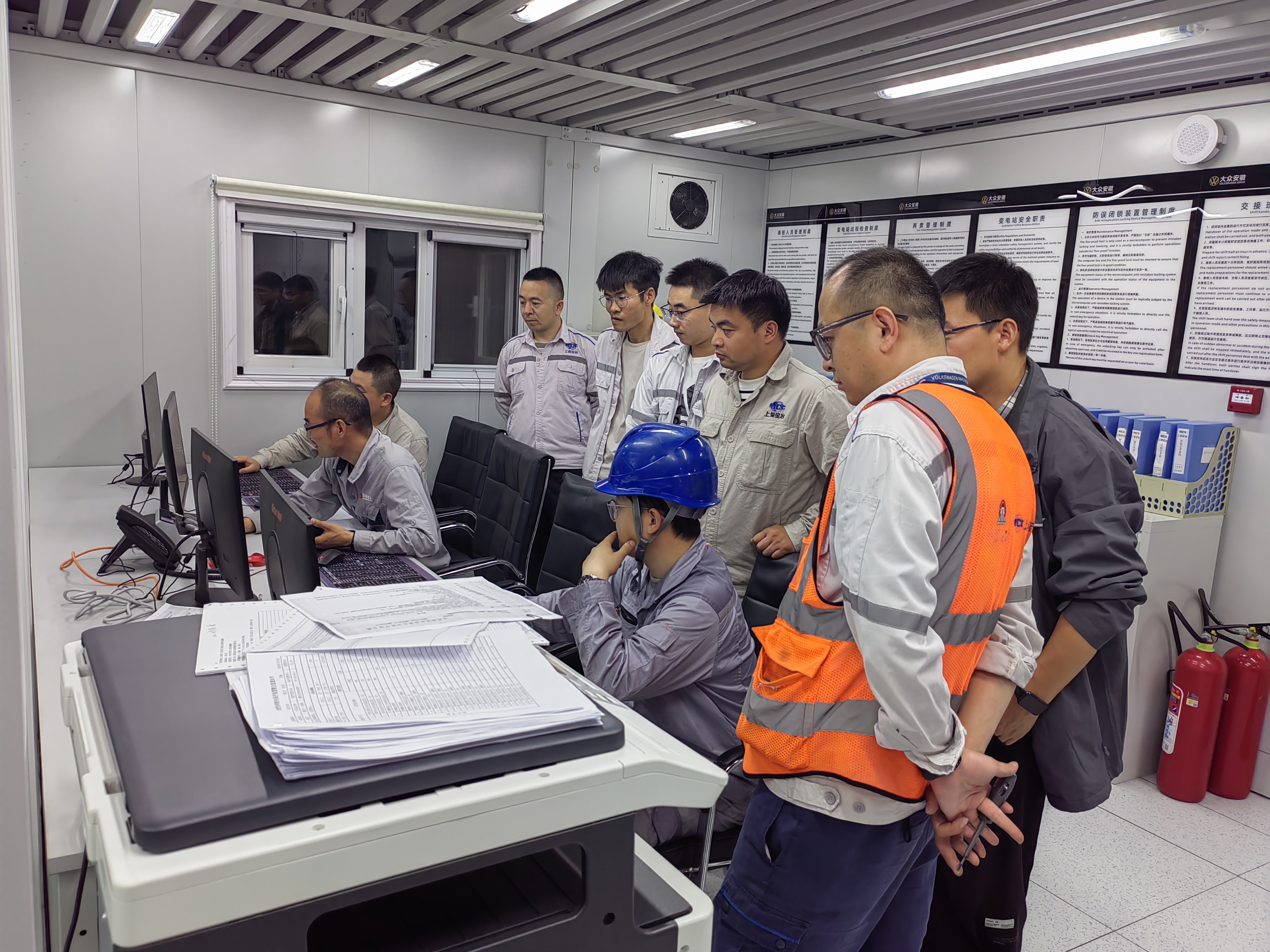

在业主单位统筹安排和国网合肥供电公司及经开区相关政府部门的大力支持下,本项目于去年3月建成。因业主用电需求等多种原因,项目于今年5月24日进行电缆上塔连接施工并启动送电。为确保启动工作顺利进行,公司编制了长达130条的详细启动方案,采用标准化验收作业指导书及专业验收明细表,对站内防误闭锁装置及保护自动化设备、基础设施等进行严格检查,确保投运前所有设备状态正常、保护装置定值设置正确。

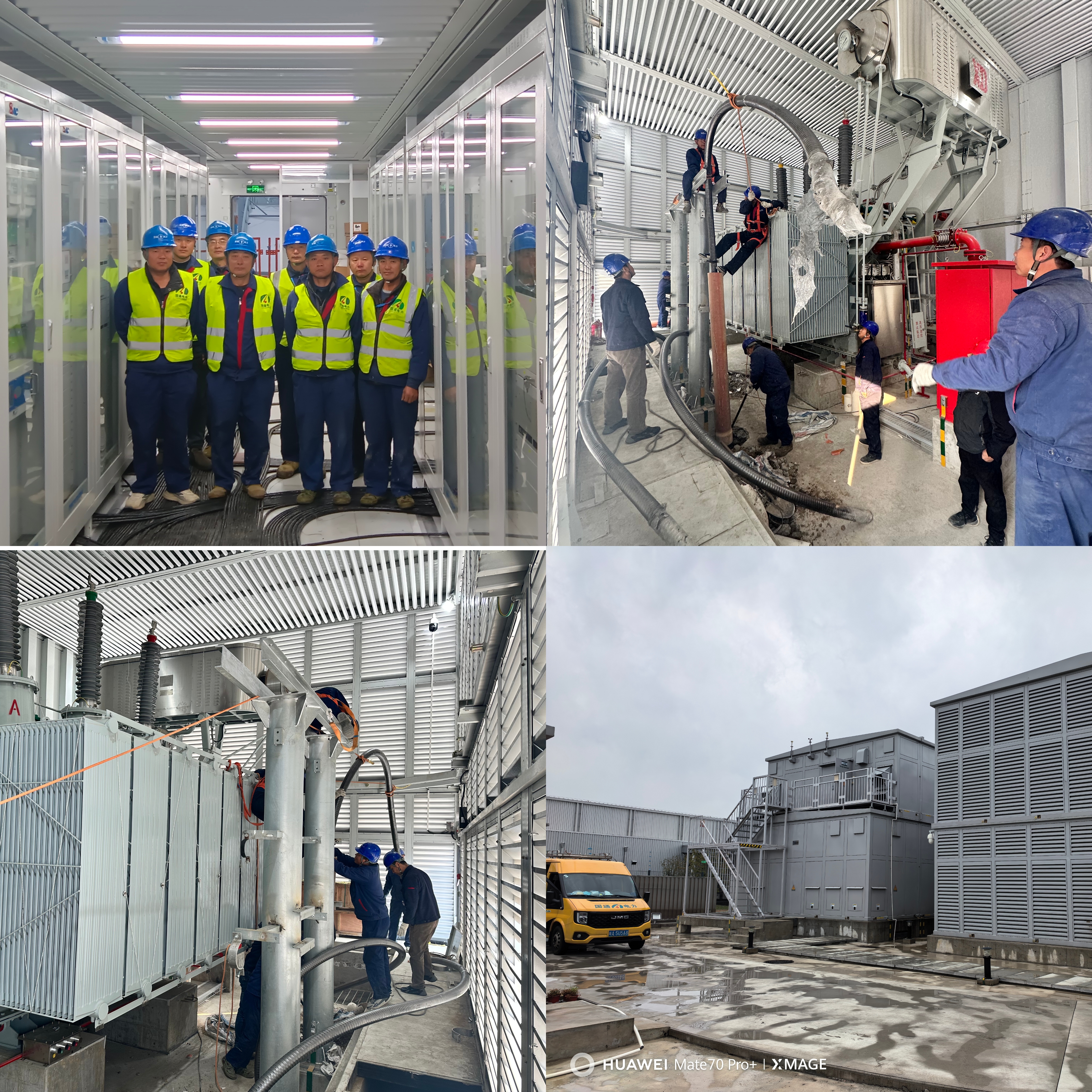

经过连续20小时的电缆上塔连接和变电站启动送电作业,项目一次性送电成功,设备运行正常。该变电站的正式投运是国通公司继南京扬子巴斯夫和合肥大陆马牌轮胎有限公司两项110kV变电站工程后为世界知名德资企业创造的又一精品力作。
今后国通公司将继续秉承“电力服务、服务电力”的经营理念,发扬工匠精神,认真履约,以最高标准、最严要求、最好质量、最快速度,圆满完成各项建设任务,让每个项目都成为经得起时间冲刷的不朽作品。
